专题:工商业储能项目:容量配置、收益测算与合规要点全解析

工商业光储项目的成败,取决于两大维度:容量配置决定投资回报能否达标,全流程合规决定项目能否顺利落地。任一环节前期缺位,都将导致审批停滞、并网延期,甚至完工后无法投运、产生高额整改成本。

本文系统梳理标准化配置思路、收益测算核心指标及国内现行合规要求,帮助项目团队从方案设计阶段就守住收益与安全的底线。

一、合规门槛先行:你的项目需要办理哪些手续?

国内锂电池储能实行多部门联合监管(发改能源、住建消防、生态环境、电网公司),各地均设有管控规模门槛,且核算范围为厂区全部直流充电设备叠加总功率——储能PCS、电动叉车充电机、厂区充电桩须统一叠加计算,极易触发强制监管。

分级管控标准

项目规模(叠加总充电功率/容量) 监管等级 核心手续
总功率<500kW 且容量<500kWh 简易管理 仅电网接入验收,无需发改备案和消防专项审查,图纸留存备查
500kW ≤ 总功率 < 5MW / 500kWh ≤ 容量 < 20MWh 常规备案+消防备案 发改告知性备案、消防设计备案、竣工消防抽查、环评登记表
总功率 ≥ 5MW 或 容量 ≥ 20MWh 严格审批 发改纳规+备案、消防专项审查验收、环评报告表、多部门联合现场核查

典型超标场景:

储能PCS充电功率400kW + 厂区物流充电桩100kW + 电动叉车充电机150kW = 叠加总功率650kW,已达500kW管控阈值,全套手续缺一不可。若仅单独核算储能功率而忽略叉车及充电桩负荷,将导致设计、备案、消防图纸全部作废,返工成本极高。

两种开发路径的工期对比

路径一(方案阶段同步完成合规):方案设计 → 同步编制备案/消防/环评资料 → 土建安装 → 消防验收+电网并网 → 按期投产

路径二(施工后补办手续):仅做电气设计 → 进场施工 → 消防/发改手续停滞 → 整改 → 并网延期数月

结论:图纸不合规、手续滞后造成的工期延误、设备闲置及合同违约损失,往往超过前期合规投入成本。合规必须前置至方案设计阶段。

二、场景价值:为什么工业仓储是储能落地的首选场景

工业、物流厂房屋面光伏开发潜力巨大,全国大量闲置仓储屋面具备改造条件。仓储厂房具备三大特征,是用户侧储能的最优落地场景:

  • 屋顶面积大——可安装光伏的物理空间充足;
  • 用电成本高——工业电价下的电费支出压力大;
  • 峰谷负荷差明显——具备储能套利的基础条件。

但光伏发电出力曲线与厂区用电负荷存在天然时序错配:光伏峰值集中在午间,而厂区用电高峰集中在装卸月台启动、制冷机组投运、傍晚叉车集中充电等时段。若无储能配套,午间富余光伏电力只能低价上网。

当前工商业光伏全电量市场化交易,上网收益持续收窄。提升自发自用率、削减基本容量电费已成为收益优化的核心抓手——储能不再是可选增值设备,而是决定项目商业模型能否成立的关键配置。

三、容量配置:决定项目收益的四大核心参数

工业、物流场景储能配置严禁套用通用标准负荷曲线粗略估算,场景差异化极强,参数偏差会直接导致投资回报测算失真。须把控四项关键指标:

  1. 以全年实测15分钟级负荷曲线为唯一基准

这是专业储能设计不可妥协的前置条件。通用标准负荷曲线完全不适用于仓储场景:冷链仓库与快递中转仓的波动规律截然不同;24小时连续生产与周末停产厂区的优化逻辑完全割裂。

唯一可靠依据:调取园区配电房至少连续12个月、15分钟粒度的智能电表计量数据。缺失实测数据的储能配置仅为粗略估算,不具备落地设计、报价与备案参考价值。

  1. 两类场景对应差异化配置逻辑

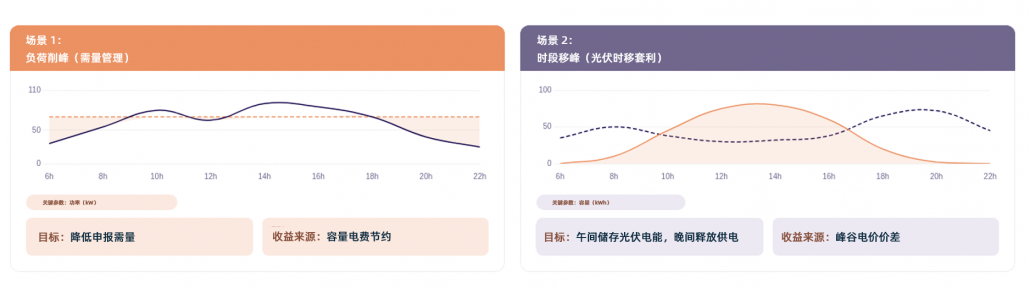

场景类型 核心目标 主导参数 收益来源
需量削峰(功率型) 平抑瞬时尖峰负荷,下调申报需量 额定功率(kW) 容量电费节约、超需量违约金规避
光伏时移套利(容量型) 午间储电、晚间放电,利用峰谷价差 储能容量(kWh) 峰谷电价差、余电上网差额

多数仓储项目同时存在两类需求,但权重配比直接决定硬件选型。若未区分两套优化逻辑,极易出现超配或参数错配,导致实际收益与报价严重不符。

  1. 需量压降与峰谷电价双重收益

申报需量削减是当前测算中普遍被低估的收益增长点。对于高压及大功率低压用户,容量电费占年度总电费比重极高,每削减1kW申报需量,每年均可形成稳定固定收益,且不受现货市场价格波动影响。

峰谷分时电价套利须搭配EMS智能调度策略,最大化利用低谷充电、高峰放电。该部分价差收益必须纳入仿真测算,可显著缩短项目静态投资回收期。

  1. 电池循环寿命完整纳入商业测算模型

国内工商业储能主流路线为磷酸铁锂(LFP),适配仓储复杂工况:

  • 热稳定性优于三元锂,可适应无恒温厂房、室外预制舱等温差波动大的环境;
  • 标准工况下完整充放电循环寿命达4000~6000次;
  • 实际使用寿命区间10~15年(取决于日均充放电频次)。

仅标注单位容量采购成本、未承诺循环寿命质保的报价方案须审慎评估。严谨的测算模型必须计入:

  • 电池年均容量衰减(LFP约2%~3%);
  • 寿命末期模组更换的重置成本;
  • 第10年可用容量降至初始80%时对项目IRR的负面影响。

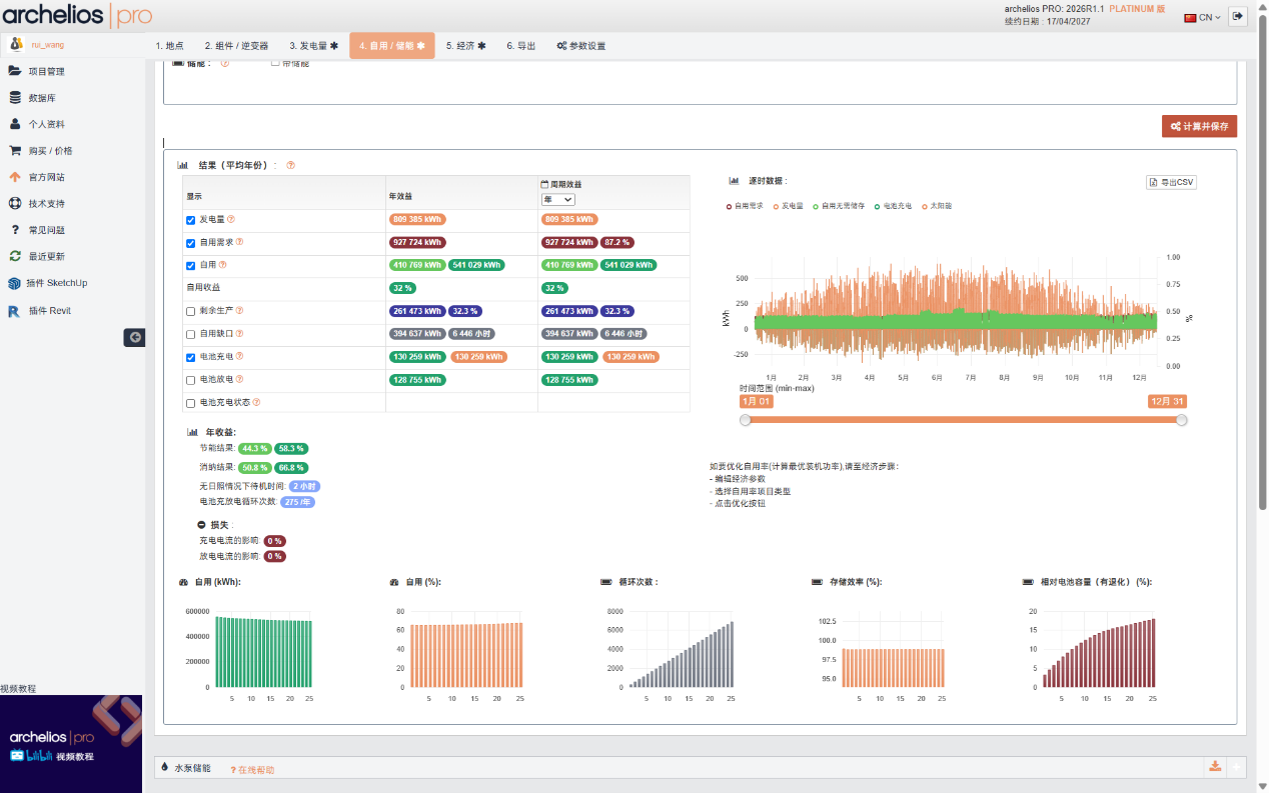

四、收益测算:archelios PRO 光储仿真工具

储能容量测算是商务报价的核心环节,输出报告须满足三大要求:业主易懂、可向金融机构佐证融资可行性、全部假设具备可追溯性——这是专业精细化设计与粗略报价的核心分界点。

Trace Software 旗下 archelios PRO 基于厂区实测15分钟级负荷数据,可快速生成多套光储组合方案的对比测算报告,核心流程:

  1. 导入厂区15分钟粒度真实负荷曲线(配电智能电表采集数据);
  2. 录入申报需量、峰谷电价合同、全年用电特征参数;
  3. 自定义储能核心参数(额定容量kWh、额定功率kW、电池体系、充放电SOC限值、EMS调度策略);
  4. 批量生成多套方案(如:光伏独立运行 / 光伏+150kWh储能 / 光伏+300kWh储能)的对比报告。

关键输出指标:自发自用率、年度电费节约总额、申报需量削减值、平准化度电成本(LCOE)、静态投资回收期。全部测算假设完整留存,可导出带企业logo的标准化正式报告。

五、合规纵深:消防、环评、电网三大硬约束

  1. 消防——最硬的刚性约束

储能消防须严格执行国标GB 51048、GB 44240等规范要求,且必须在建筑方案设计中前置落实:

要求项 具体规定
防火间距 储能预制舱/机房与厂房建筑、道路须保持≥3m安全间距
防火分隔 分区设置防火墙,耐火极限≥3h
火灾探测与灭火 锂电专用烟温复合探测 + 气溶胶/细水雾自动灭火系统
防爆通风 强制配置防爆通风装置
禁止区域 严禁布置在地下室、半地下室
消防车道 大型储能区域须设置环形消防车道

前期未预留防火间距及通风灭火空间,后期只能改造建筑主体,产生大额土建成本。

  1. 环评——规模决定程序
项目规模 环评要求
小型储能 线上填报环评登记表(自主备案)
中大型储能 编制环评报告表,核查电池固废回收、电解液风险防控方案

锂电储能不属于重污染项目,但热失控废液及废旧电池的处置方案必须在设计阶段明确。

  1. 电网接入——技术要求不可妥协

储能系统须配套防孤岛保护、低电压穿越、双向计量装置。叠加充电负荷超配可能导致厂区原有变压器及进线电缆容量不足,须提前完成扩容评估,并在并网前完成全套继电保护及短路电流复核。

六、责任划分:设计院、集成商、业主各担其责

主体 法定责任
设计院 出具可研及施工图时,须核算全厂叠加充电负荷、同步落实消防与备案要求;图纸存在安全/合规缺陷的,须承担设计连带责任
施工集成商 未完成备案及消防审查即进场安装,或擅自缩小防火间距、简化消防设施,住建及消防部门可责令停工拆除并处以行政处罚
业主单位 承担项目安全主体责任,须完整留存计算书、消防图纸、备案文件及运维记录,接受多部门常态化抽查

在方案阶段主动梳理合规要求,是设计院与集成商的差异化竞争优势,体现项目全周期统筹能力,更易获得大型仓储园区业主的长期合作

常见问答

叠加总功率≥500kW/容量≥500kWh的项目,须完成发改投资备案、消防设计审查/备案、环评线上登记、电网接入验收;规模更大的项目需编制环评报告并通过多部门联合核查。核算范围为厂区储能PCS、叉车充电机、充电桩功率的统一叠加。

同一厂区内所有直流充电设备功率叠加计算——包含储能PCS充电功率、电动汽车充电桩、电动叉车充电机总功率。国内主流管控阈值为500kW/500kWh,部分省市标准更低。

以厂区全年15分钟实测负荷曲线为唯一基准,区分需量削峰(功率主导)与光伏时移套利(容量主导)两套优化逻辑,完整计入电池循环衰减及全周期运维成本。

配置合理、充分利用峰谷电价与需量削减收益的中型项目,静态投资回收期普遍为7~12年。

磷酸铁锂(LFP)为国内工商业标准选型,热稳定性强、循环寿命4000~6000次、运维成本低,适配厂房温差大且每日高频充放电的仓储工况。

结语

物流及工业厂房光储项目,须同步统筹技术设计、经济收益、合规安全三大维度:

  • 技术层面:依托厂区实测负荷曲线,区分削峰与时移两套优化逻辑,将电池衰减及循环寿命完整纳入测算;
  • 经济层面:申报最大需量压降与峰谷电价差为两大核心收益来源,不可忽略;
  • 合规安全层面:厂区储能、叉车充电机、充电桩功率须叠加核算,500kW/500kWh为多数地区强制管控门槛;消防防火间距、通风、灭火设施为国标硬性要求,必须前置至方案设计阶段。

项目前期同步统筹三方面工作,才能打造收益稳定、手续齐全、可顺利并网投产的标准化光储方案——这也是专业设计与粗略估算的根本区别。
